Lucrările la Linia Independenței Energetice și la Stația Electrică Chișinău avansează rapid: peste 80% dintre piloni sunt deja instalați

Adrian Sirbu

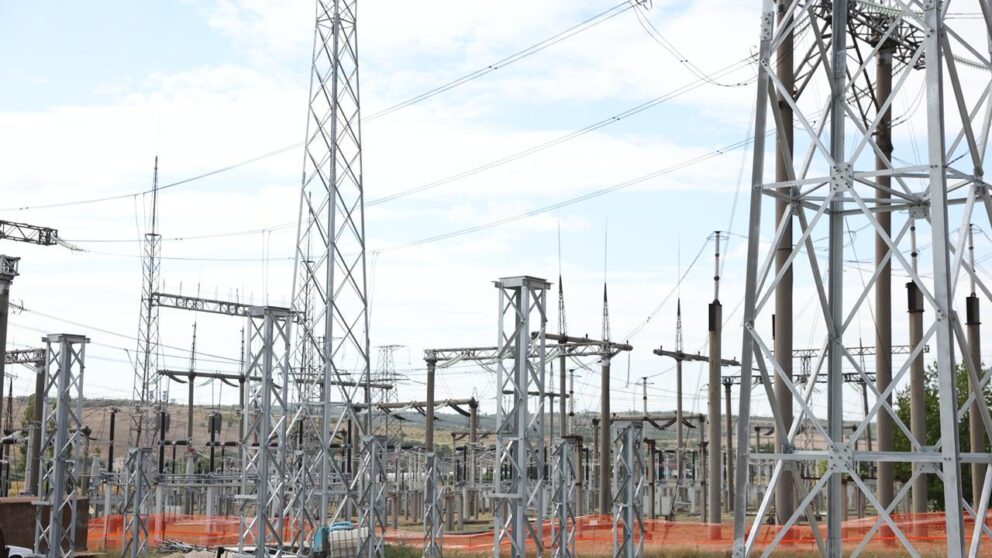

Ministrul Energiei, Dorin Junghietu, a efectuat o vizită de lucru la Stația Electrică Chișinău, pentru a inspecta progresul modernizării infrastructurii energetice critice a Republicii Moldova.

Pe teritoriul stației sunt în curs de montare cele patru unități monofazate ale autotransformatorului de forță, element esențial care va permite transportarea directă a energiei către cel mai mare nod de consum din țară – municipiul Chișinău. „Este crucial ca forțele de lucru să fie mobilizate la maximum pentru a finaliza acest proiect în cel mai scurt timp posibil”, a subliniat ministrul Junghietu.

Proiectul înaintează într-un ritm accelerat și pe traseul Liniei Independenței Energetice de 400 kV Vulcănești–Chișinău:

  • peste 80% dintre piloni au fost instalați,
  • au fost realizate peste 500 de fundații (99%),
  • 456 de piloni au fost asamblați, dintre care 407 deja montați,
  • pe 85 km de traseu au fost instalate conductoarele.

În paralel, la Stația Electrică Vulcănești continuă lucrările de betonare a fundațiilor pentru echipamente.

Proiectul este implementat de Guvernul Republicii Moldova, prin Ministerul Energiei și Unitatea Consolidată pentru Implementarea Proiectelor în domeniul Energeticii (UCIPE), cu sprijinul Băncii Mondiale. Lucrările sunt executate de Asocierea Siemens Energy SRL, Electromontaj S.A. și Energotech S.A. din România.

Beneficiarul final este Î.S. Moldelectrica, operatorul sistemului electroenergetic național, dar și toți consumatorii de energie electrică din Republica Moldova, care vor avea acces la o infrastructură modernă, sigură și eficientă.
